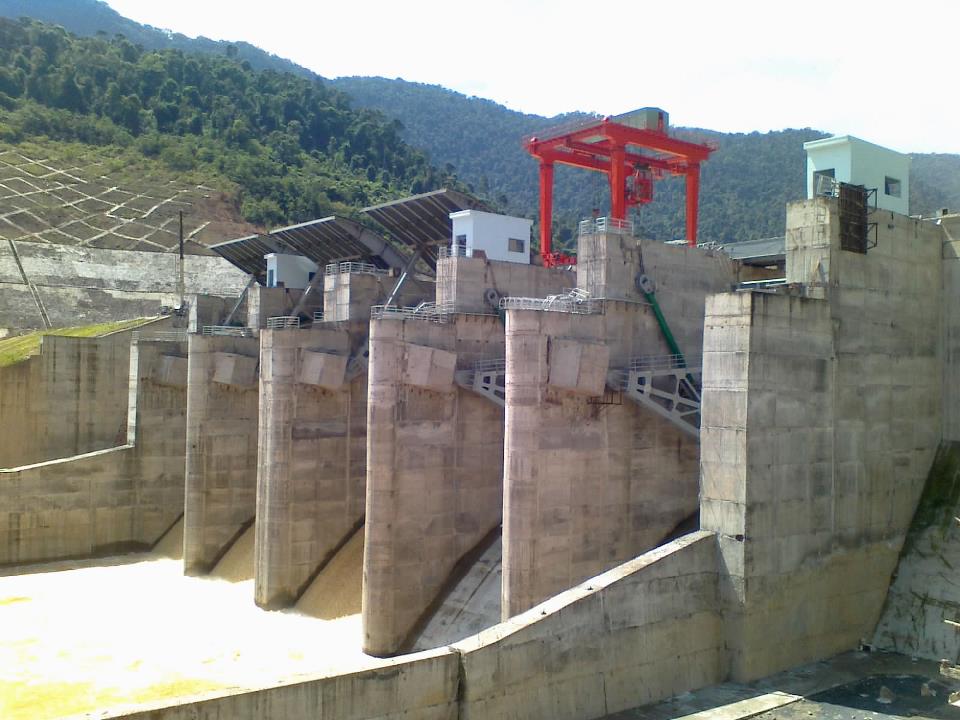

ThienNhien.Net – Sau hơn 4 năm rưỡi thi công xây dựng, Thủy điện sông Bung 4 tại huyện Nam Giang, tỉnh Quảng Nam đã chính thức hoàn thành và phát điện, hòa vào lưới điện Quốc gia qua trạm biến áp 500/220KV Thạnh Mỹ, sớm hơn kế hoạch dự kiến 03 ngày.
Thủy điện Sông Bung 4 có hai tổ máy với công suất lắp đặt là 156MW và tổng mức đầu tư 4.932,32 tỷ đồng. Hàng năm phát điện lên hệ thống điện quốc gia với điện lượng trung bình 586,25 triệu kWh góp phần quan trọng vào việc cung cấp điện năng phục vụ nhu cầu phát triển kinh tế xã hội của đất nước. Dự án này là một trong những công trình trọng điểm Nhà nước (dự án nhóm A), được Chính phủ thông qua báo cáo đầu tư.
Ngày 30/9/2014 Thủy điện Sông Bung 4 cũng đã phát điện thương mại và hòa lưới điện quốc gia thành công tổ máy số 1 với lưu lượng chạy máy ổn định là 63m3/s góp phần đẩy mặn, cung cấp nước phục vụ cho tưới tiêu và sinh hoạt của người dân vùng hạ du lưu vực sông Vu Gia-Thu Bồn, đặc biệt là địa bàn tỉnh Quảng Nam và TP Đà Nẵng.
Tính đến trước thời điểm này nhà máy thủy điện Sông Bung 4 đã phát điện ổn định lên lưới điện quốc gia với sản lượng điện đạt 24,905 triệu kWh; và dự kiến sản lượng điện của nhà máy trong năm 2014 là 162,86 triệu kWh
Việc chính thức phát điện 2 tổ máy Nhà máy thủy điện Sông Bung 4 vượt tiến độ theo kế hoạch đề ra là quá trình nỗ lực làm việc hiệu quả, trách nhiệm của chủ đầu tư, Ban QLDA và các nhà thầu tham gia xây dựng công trình. Dự án sẽ góp phần giải quyết tình trạng “khát điện” ở miền Nam, đồng thời đây cũng là hoạt động thiết thực chào mừng kỷ niệm 60 năm ngày truyền thống ngành Điện cách mạng Việt Nam (21/12/1954 – 21/12/2014).
Một số mốc chính của Thủy điện sông Bung 4
|
