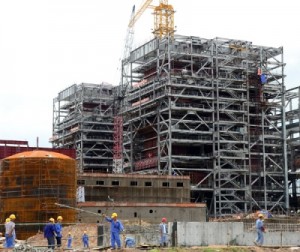

ThienNhien.Net – Ban quản lý Dự án Nhiệt điện Mạo Khê cho biết tổ máy số 1 Nhà máy Nhiệt điện Mạo Khê, công suất 220 MW, vừa chính thức hòa lưới điện quốc gia.
Trước đó, ngày 29/06/2012, Nhà máy Nhiệt điện Mạo Khê đã tiến hành đốt lò tổ máy số 1 bằng dầu FO.
Các công việc chạy thử tiến hành thuận lợi. Hiện tại, các nhà thầu EPC đang tiếp tục tiến hành hiệu chỉnh các thông số kỹ thuật.
Đến hết tháng 5/2012, tiến độ chung của gói thầu EPC Dự án Nhiệt điện Mạo Khê đã đạt gần 90%, trong đó phần thiết kế thực hiện 97%, phần mua sắm thiết bị 98% và phần xây lắp đạt 79%.
Các gói thầu và công tác khác của dự án đang được Ban quản lý dự án tập trung đẩy nhanh, đảm bảo tiến độ đề ra.
Nhà máy Nhiệt điện Mạo Khê được xây dựng trên tổng diện tích 72ha, nằm trên địa bàn ba xã Bình Khê, Xuân Sơn và Tràng An thuộc huyện Đông Triều, Quảng Ninh. Nhà máy có 2 tổ máy, công suất mỗi tổ máy 220 MW, với vốn đầu tư trên 9.000 tỷ đồng, áp dụng công nghệ lò tầng sôi tuần hoàn sử dụng than nhiệt trị thấp có công suất lò lớn nhất Việt Nam hiện nay.
